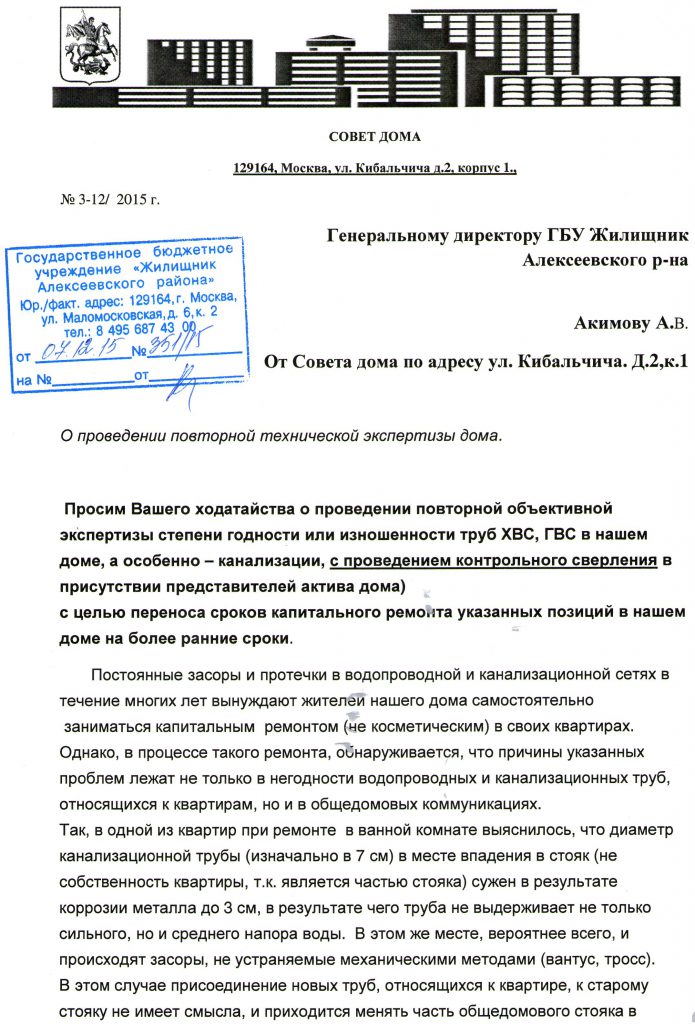

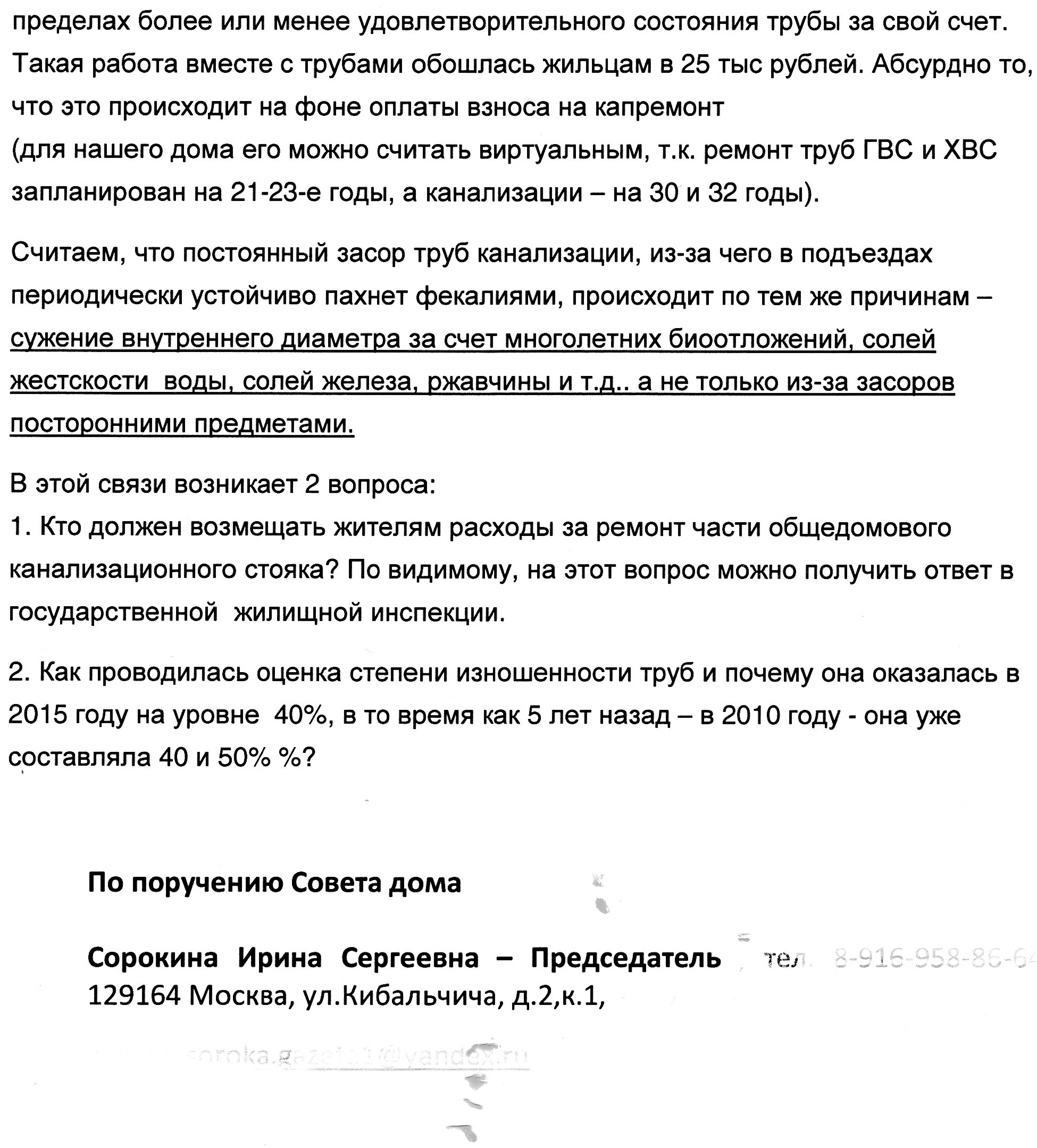

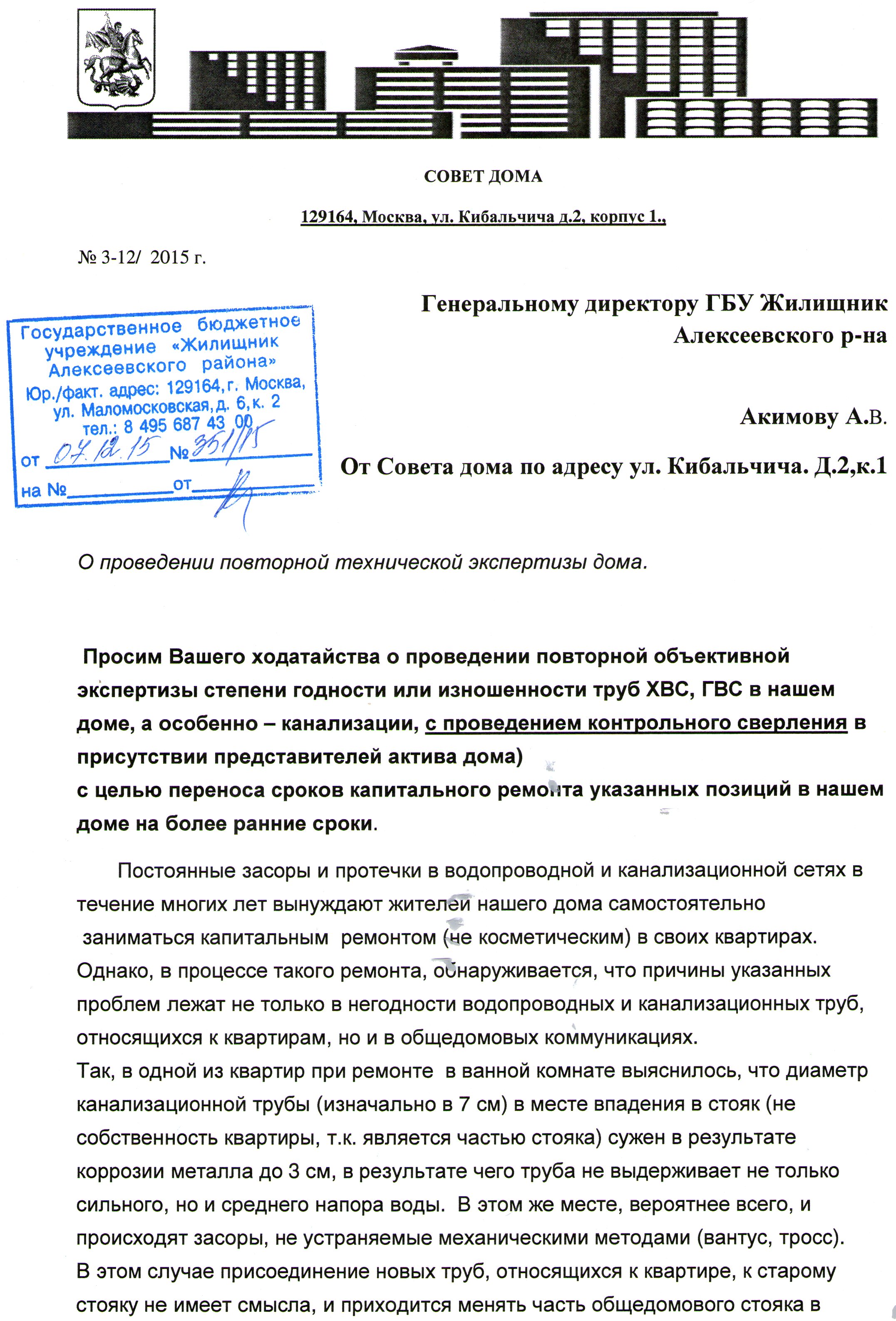

2013-2014гг. - длительная переписка Совета дома ( при поддержке нашего Совета ветеранов) с ГУП ДЭЗ Алексеевский, Управой, Префектурой, Мэрией - по поводу замены труб канализации в подвалах нашего дома (так называемая нижняя разводка).

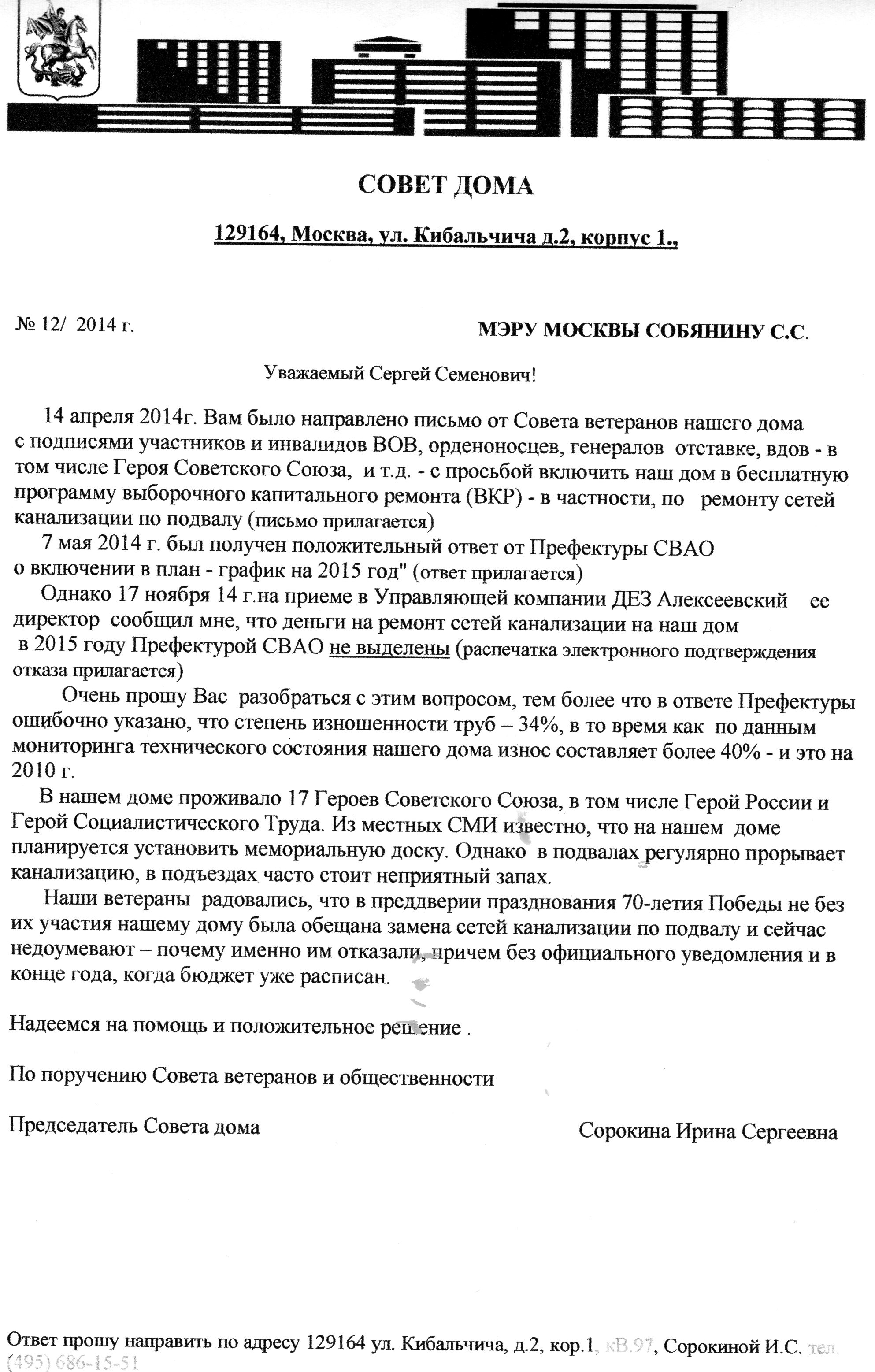

Приводим не всю переписку, просто для информации - это Мэру

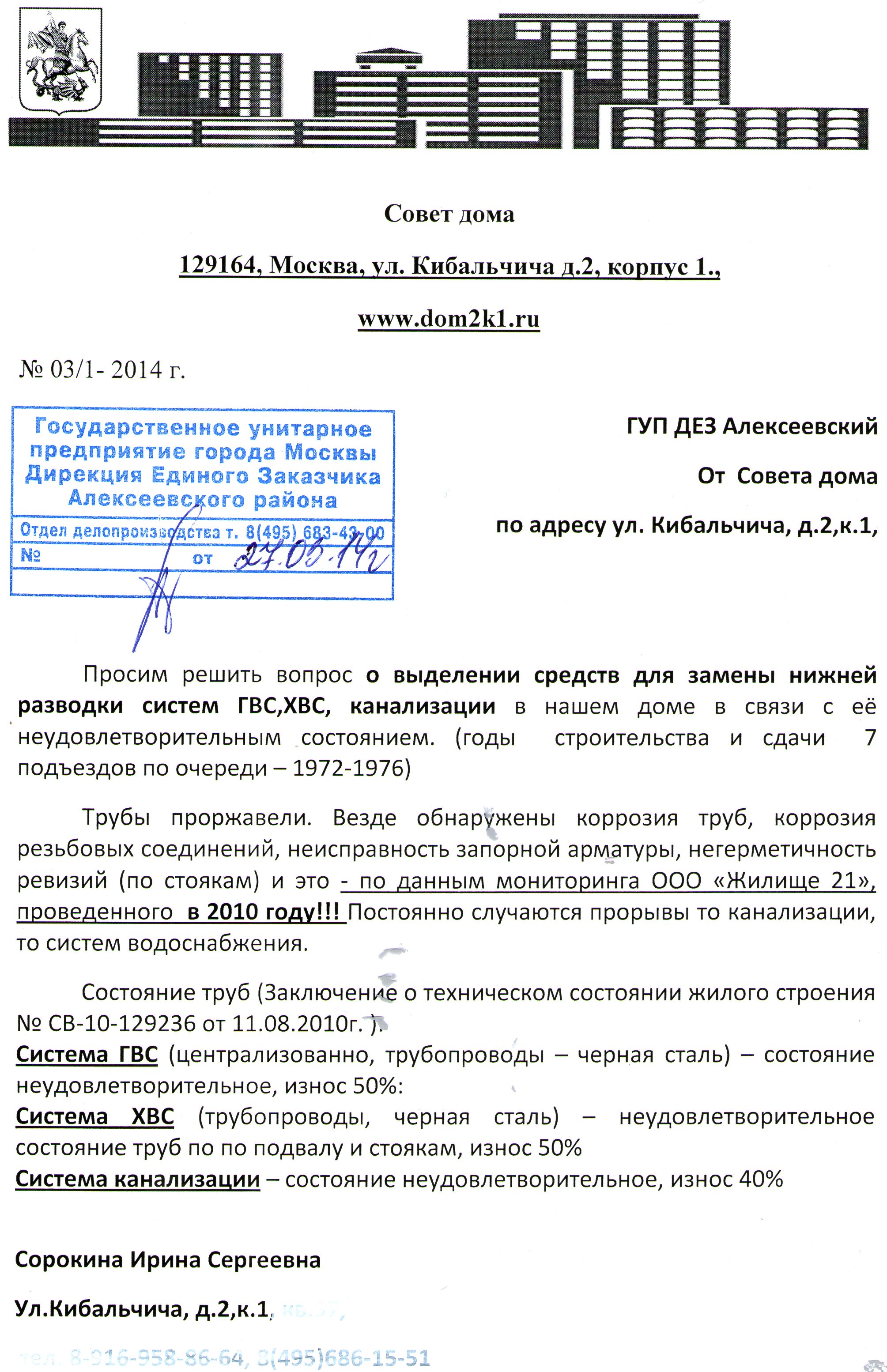

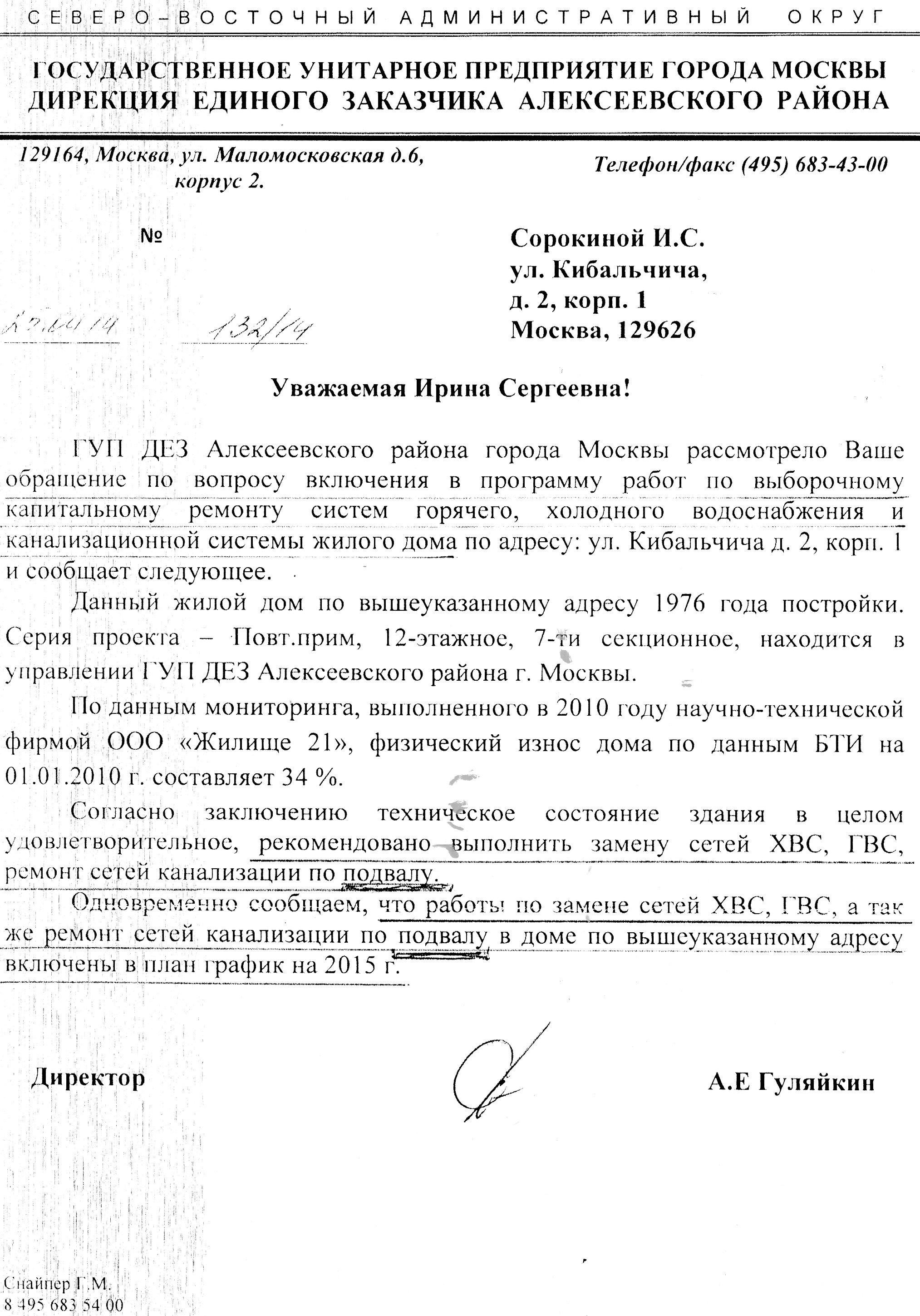

Были получены положительные ответы - из сохранившейся переписки - это от ГУП ДЭЗ Алексеевский
А затем был принят закон о капремонте, и наш дом поставили в план капремонта на 2021-2023 г. - это сроки замены систем ГВС и ХВС, а замена труб канализации - аж на 2030 - 2032 гг.
Разумеется, мы боролись и продолжали писать письма (ниже - одно из...)

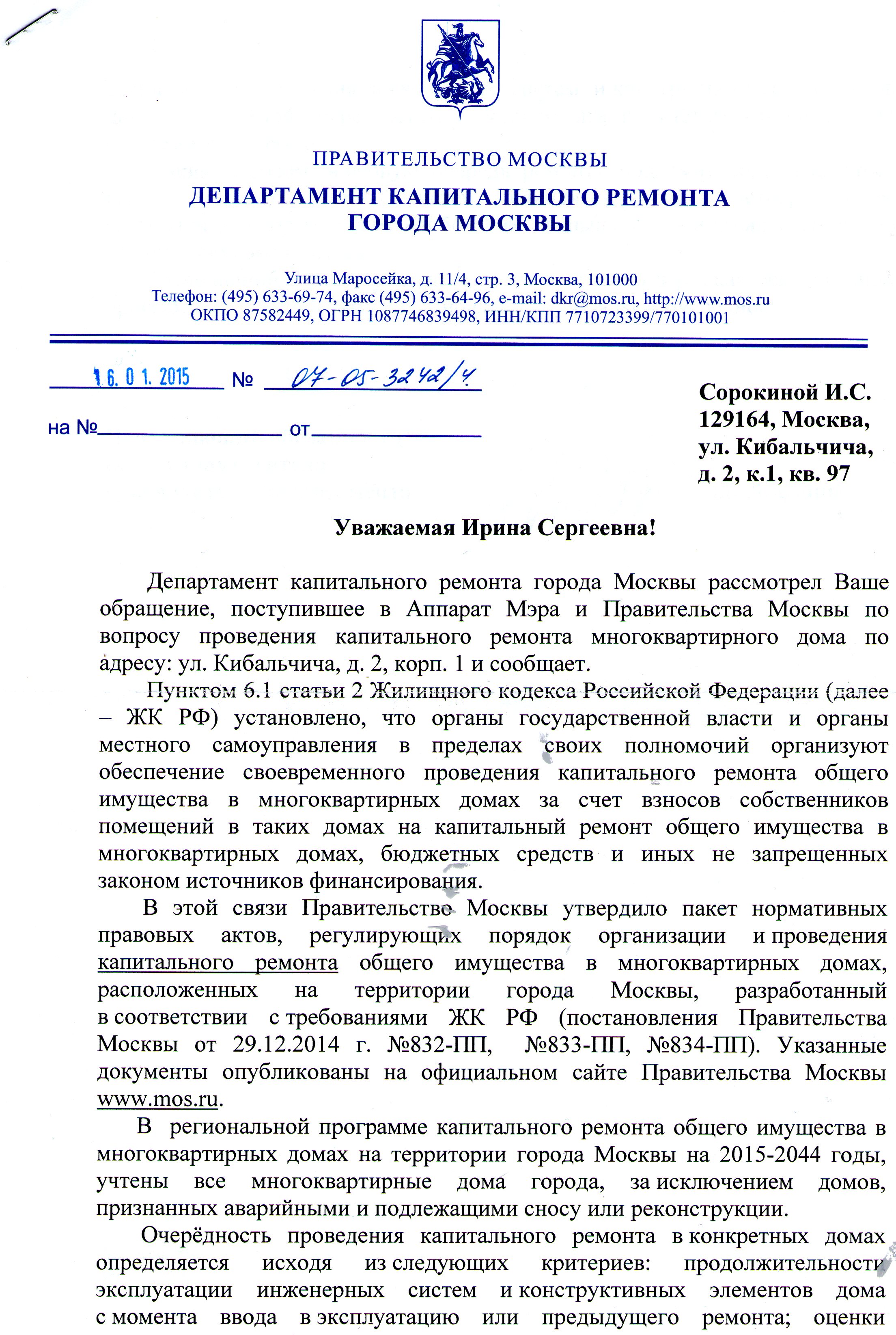

Но все оказалось бесполезно - отказали везде, включая Департамент капремонта Москвы - уже в 2015 году.
